——新建路地下管网更新改造工程雨季施工侧记 发布时间:2025-08-22 15:27:27 来源:本站 阅读:605
当前正值雨季施工阶段,太原市政集团优化施工方案,灵活调整工序部署,采取立体排水措施,在保证安全、质量的前提下,尽量减少雨季对新建路地下管网更新改造工程的进度影响,确保项目建设不停步。
灵活应对巧调度

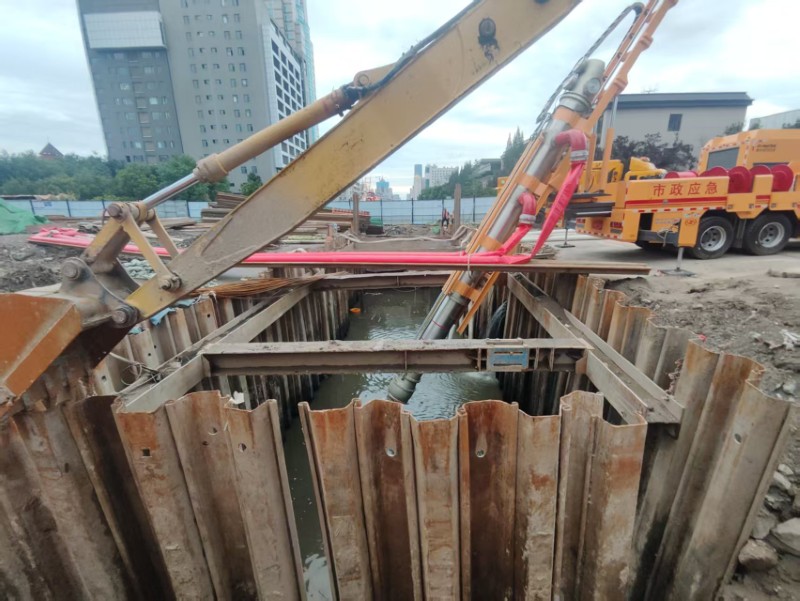

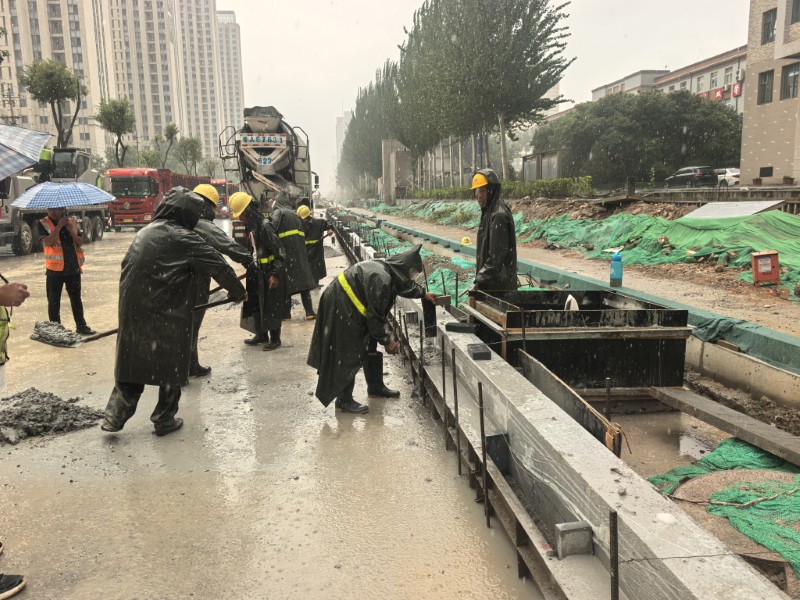

项目部靠前编制雨季施工方案,针对项目当前正进行的土方开挖、管线施工等重点工序,在保证安全的前提下,进一步优化施工方案,实行“大雨缓干,小雨快干,雨停大干”的弹性作业机制,灵活有序调整施工作业工序和施工人员的工作时间,降低雨水天气对施工进度的影响。根据天气预报情况提前3天规划工序,晴天主要集中人力、机械加班加点施工,采用分段突击方式,优先施工因雨易翻浆地段,推进土方开挖、沟槽支护等关键工序,提高施工效率;雨天开展管道接口焊接、防腐处理、设备检修等非露天作业,同时现场采取“挡、存、排”三位一体的排水措施,通过在沟槽两侧筑起挡水土埂,阻断雨水汇入;布设集水井与水泵,按地势设置排水沟,让雨水沿自然坡度顺畅排出;增派防汛应急设备,实行施工班组三班倒制度,确保时刻有人员现场驻守,全力保障施工顺利推进。
质量为基保目标
施工中,项目部严格执行雨季施工规范,强化质量管控,保证节点目标。组织技术人员在管道基础浇筑前检测地基土壤含水率,超标区域立即采用级配砂石换填处理,管道安装完成后48小时内完成闭水试验;质检员坚守施工一线,对每一道完成工序进行严格验收检测,确保质量达标。重点针对府西街口功能性现状管道,项目部制定实施“防护—监测—应急”专项方案,施工前通过专业设备排查管线并绘制参数详图,施工中设置安全防护区严防误碰,对穿越区段管道采用型钢支撑与防护包裹双重加固,同步建立专人监测机制,跟踪变形、渗漏及沉降数据,保障旧管线运行与施工安全。
截至目前,该工程雨水主线已完成3520.6米,占总工程量的97.5%;污水主线已完成6634米,占总工程量的 92.5%;雨水检查井已完成182座,占总工程量的90.6%;污水检查井完成146座,占总工程量的78.5%。依靠覆盖全流程的精细举措与靶向防护,新建路地下管网更新改造工程切实在雨季施工中实现安全质量与工期目标的同步保障,为项目稳步推进筑牢坚实根基。
